三九嚴寒何所懼 “一片丹心向陽開”
永安煤業全力沖刺光伏并網發電目標
文章字數:744

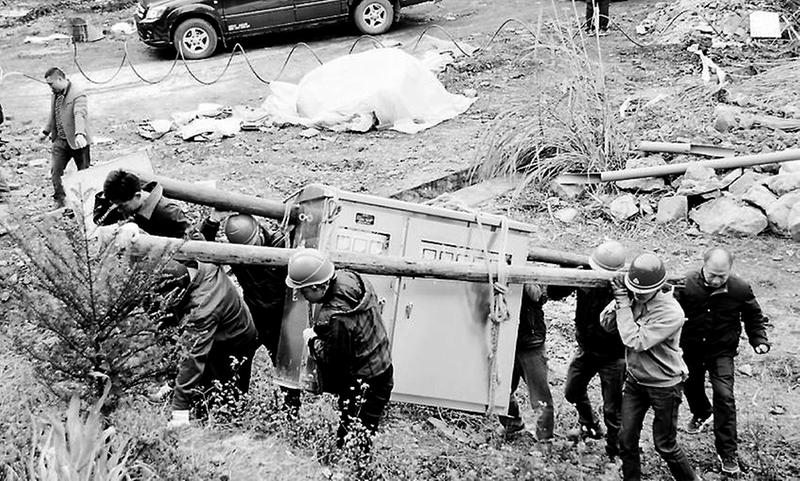

 安裝人員冒著嚴寒將配電箱運送上山。
本報訊12月18日早上7點,當地面上的霜還未徹底融化,室外氣溫僅為0℃時,永安煤業公司后畬礦區光伏發電項目施工現場已是一派熱火朝天的勞動景象。
  在一片平整寬闊的矸石場上,攪拌機歡快地旋轉著,一列列排列整齊的設備基礎模板正張著“大嘴巴”,等待工人們往里澆筑混凝土;剛樹立起來的電線桿上,工人正忙著布線,在巧手下織就一首首“五線譜”;矸石場旁的斜坡上,后畬礦區生活供電變壓器正面臨“拆遷”,由于影響到設備的安裝,這個重達700余斤的大家伙被迫“挪窩”……
  永安煤業公司后畬礦區3萬平方米的分布式光伏發電項目在取得福能集團批復后,今年10月初才正式立項。在短短的兩個多月時間內,該項目已完成了原后畬礦區工業廣場和矸石山的拆遷、場地平整、開關站建設、室內高壓開關的安裝和調試、上網電力線路架設以及部分設備基礎澆筑等工作。如此之快的安裝進度,大大超出人們的預料。
  “12月底前必須完成并網發電。”記得在永安煤業公司黨委書記、執行董事黃金平下達項目目標時,大多數人的第一個反應都是“不可能”,然而隨著項目的不斷推進,這個“不可能”卻正慢慢地變成“可能”。黃金平和分管該項目的康春福副總經理每天都會詢問工程進度,并主動承擔起項目對外協調事宜,為整個項目推進創造最有利的條件。
  負責項目現場管理的鄭成培告訴筆者,自項目立項以來,籌建處人員個個都領了“軍令狀”,壓力變成動力。大家幾乎每天都和工人一起開工,一起下班,盯在現場、守在現場,及時解決各種工程難題。如利用原有的絞車房改成開關站,既節省了資金又提高了工效;還有在線路走廊敷設過程中,由于地面全是矸石,電線桿洞特別難挖,他們及時借調來風鎬進行作業等。籌建處人員還包攬起工人的后勤服務工作,就近為他們調劑出住房和食堂,解決他們的后顧之憂。(林蕓攝影報道)
