超燃!三川風電唱響“大風歌”協奏曲
文章字數:1,460

  3月15日,莆田平海灣春風和煦、碧波海闊,“巨無霸”海上風電吊裝平臺船“福船三峽”號正緊緊夾抱著F38機位第三支葉片,巨型葉片劍指蒼穹,頭端緩緩與風機機艙在百米高空上海天“相吻”。福能集團三川海上風電公司順利完成2020年首臺風機吊裝。
  大干快上基礎有序交安
  為確保實現莆田平海灣與石城兩個海上風電項目2021年全部建成的目標,2020年,三川海上風電公司開啟密集吊裝風機、并網發電模式。為加快風機基礎工程建設進度,2019年四季度以來,該公司推行工期考核獎懲辦法,極大激發了施工單位大干快上的熱情。圍繞工程目標任務,實行“掛圖”作戰,建立完善日報制度,應用工程管理APP強化信息化管理,加強與鎮、村密切聯系,開展好征海工作,為項目建設創造條件。
  “實施工期考核獎懲,既是壓力更是動力,我們通過加大船機設備投入及強化施工組織管理,節前交安12個風機基礎,不僅創造產值效益,而且又能拿考核獎勵,越干越有勁!我們有信心、有能力按時保質保量交出機位,保證安裝風機不斷檔。”中交一航項目經理劉春說。
  據了解,春節后,中交一航項目部在抓疫情防控的同時,科學有序組織復工復產,自2月21日海上復工以來,累計完成3個機位24根鋼管樁沉樁,13個機位同步開展嵌巖、承臺等施工作業,基礎施工快速有力推進,下一季度將陸續提供十余個機位交安。
  超前謀劃保障設備供應
  隨著國家新能源政策調整,國內海上風電面臨嚴重“搶裝潮”,風機安裝平臺、風機設備、海纜、施工船機等資源的搶奪十分激烈。
  面對該形勢,三川海上風電公司超前謀劃、快速響應,深入開展市場研究,踩準節奏安排工程建設及設備采購招標管理,落實工程建設要素保障。同時采取提前下單、預驗收、預付款等措施提前鎖定設備,深入廠家了解風機組裝、塔筒加工、鋼管樁預制、海纜排產計劃、原材料采購及下單情況,每項工作安排專人盯守,確保供應鏈跟蹤管理閉環。
  “目前上海電氣莆田工廠倉庫為公司預備了足夠現場安裝的主機設備。三月份以來,根據吊裝計劃陸續安排運輸到項目現場。我們打出的設備保供組合拳,目前成效已顯現。”三川海上風電副總經理廖燕坂說。
  精心組織奏響合聲
  海上風機吊裝涉及參建單位多,需互相配合、環節相扣,一個細節沒協調好、一個環節掉鏈,就會影響全盤工作。為保障風機吊裝高效率,三川海上風電公司精心組織協調,跟蹤關注風機吊裝每一個環節,做到信息統一管理,工作統一協調,確保現場有序管理、工作有效落實。
  “風機主要有塔筒、機艙、葉片三大部件,塔筒、機艙基地在省內漳州、莆田,葉片在上海臨港碼頭。現在進入吊裝期了,葉片的運輸是我最關心的,我緊盯葉片運輸船位置、航速及天氣海況等情況,堅持兩個小時在工程群里報告一次情況。”負責設備跟蹤的林小平說。
  春節復工后,“福船三峽”號吊裝船從江蘇轉場回到莆田平海灣海域,F38風機是今年完成吊裝的首臺風機。“這次吊裝從風機供貨、運輸、調試各方面都配合得很緊密,窗口期實現高效利用。今年三川海上風電公司計劃完成35臺風機吊裝,與我們簽訂了風機安裝工程工期考核辦法,我們將朝著目標任務努力奮斗,爭創吊裝新速度。”“福船三峽”號總指揮汪志海信心滿滿地說。
  平海灣蔚藍色的天空下,5臺福能大風車迎風而立,3臺已并網風機葉片隨風轉動,構成了一幅動靜相宜、色彩絢麗的畫卷。不久的將來這里將建設成片風機,源源不斷發出清潔綠色電能,服務社會、創造價值,福能三川未來可期!

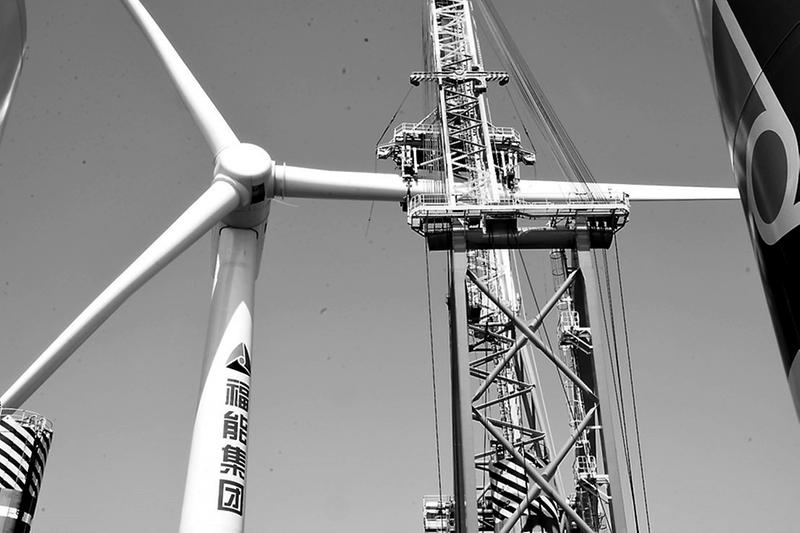

  (鄭啟團攝影報道)圖為葉片順利對接機艙。
