本報訊 4月13日21時40分,隨著F2號機位承臺最后一方混凝土注入套箱,由福能三川海上風電公司開發建設的莆田平海灣海上風電場F區項目首批風機基礎主體工程順利完工。
據悉,項目首批風機基礎施工工程由中交一航局負責施工,工程共有10臺7兆瓦大型風機基礎,包括2個試樁機位、3個八樁打入摩擦樁機位、3個六樁鉆孔摩擦樁機位、1個八樁鉆孔摩擦樁機位、1個八樁嵌巖機位,含鋼管樁56根以及35千伏海纜敷設工程。首批風機基礎主體工程的順利完工為該項目后續并網發電工作奠定了堅實的基礎。

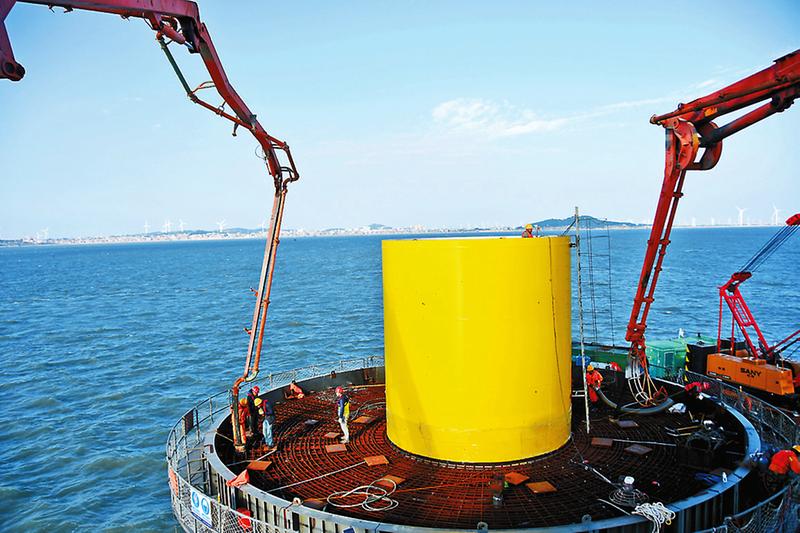

該公司今年制定了“543”項目建設攻堅計劃,即計劃累計完成風機基礎50臺、風機吊裝40臺、并網發電30臺。一季度受新冠肺炎疫情影響,工期及工程進度與原計劃相比有所滯后,該公司通過堅持疫情防控和科學復工“兩手抓、兩手硬”,有序推進項目建設,3月實現滿員復工。復工以來累計完成3臺風機吊裝、首個單樁嵌巖風機基礎植樁、5個機位基礎鋼管樁沉樁,在復工復產中交出一份較好的答卷。 (鄭啟團馮鵬鵬攝影報道)圖為首臺基礎澆筑承臺
