“自來水管道進水手動閥門已經關閉,前后閥門均已隔離完成,可以工作了。”7月4日上午7點40分,隨著運行人員對講機里傳來的一聲指令,晉南熱電公司悄悄“上演”了一場與時間爭奪的原水管道改造大戰。
“原水管道改造關系到全廠用水,要提前策劃,搶抓施工,確保生產用水供應不受影響。”公司領導多次在協調會上強調。為確保任務萬無一失,該公司精準計算水池容量、用水量、維持時間等,評估每道工序所需時間,提前出方案,定人定器具,“兵馬未動,糧草先行”,為改造工作做好充足的準備。

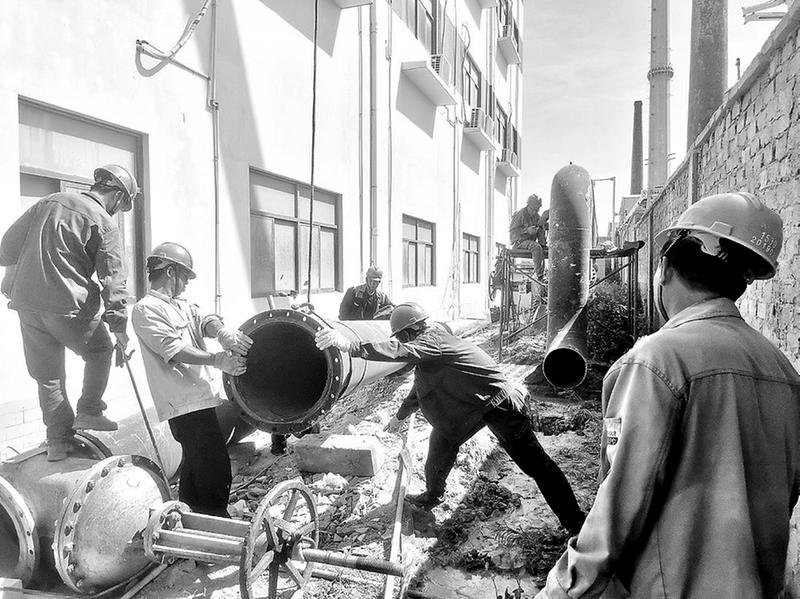

上午7點50分,早已在現場待命的工人接到“行動指令”后兵分兩路開始“戰斗”,一路割開管道的第一個口,放空管道中殘留的水,一路拆管道法蘭盤螺栓、解線,一場爭分奪秒的改造大戰就此拉開。
“時間緊、任務重,大家要齊心協力,抓緊時間。”“在管道焊口前方開個口子,讓水流下來,并裝個閥門。”生技部汽機主管王樹芳一早便來到現場給大伙兒打氣,與工人一起“出謀劃策”,解決閥門內漏影響燒焊等問題,及時協調自來水廠再關上一道閥門。靠著有序協調的指揮和高效配合,上午便完成了管道的切口工作。
中午12點,烈日當空,驕陽似火,站著不動都汗流浹背,更別說是更換管道了。作業人員在現場揮汗如雨,工作服早已濕透,但大家不顧天氣的炎熱,全身心投入到搶修工作中,連水顧不上喝一口。
此次管道為DN500,需割焊3道口,焊工割焊一道管口,需要4個小時不間斷保持一個姿勢,極其考驗工人的耐心和戰斗力。為縮短時間,減輕勞動強度,兩個焊工需要同時作業。他們二話不說,迎難而上,密切配合,從打磨坡口、運條速度到焊接電流,3個焊口都嚴格按照工藝完成焊接。
晚上7點36分,經過12個小時的連續作業,最后一道焊口焊接完成。大伙兒邁著矯健的步伐走出現場,穿著那濕了干、干了又濕的衣裳,沒有一句埋怨。晚上8點56分,該公司通知水廠供水,一切正常,比計劃提前了2個多小時。(林國新攝影報道)
