萬事功到一氣呵成
——晉江氣電公司公用系統搶修側記
文章字數:1,965

  12月17日早晨,晉江氣電公司所有保運人從集控室陸陸續續走出,每個人都顯得疲憊不堪,臉上卻露出如釋重負的笑容。在圓滿完成公用系統搶修任務后,晉江氣電公司1、2號機組順利并網發電,在為公用系統搶修任務畫上一個圓滿句號的同時,也及時為福建省電力系統的安全穩定運行提供了堅實的保障。
  “天然氣及汽水管道260余道焊口的檢測及處理,01號高備變及架空線路近20項搶修項目的完成,循環水取水箱涵的修復,還有相應的土方開挖回填等多項重量級工作,是這次公用系統搶修中難啃的‘硬骨頭’,但我們克服種種困難,保證了各項任務的順利完成。這幾天,從循環水取水箱涵修復驗收合格、01號高備變由檢修轉運行正常,到天然氣管道地埋管開挖回填、供氣正常,再到今天的成功并網,可謂是無縫銜接,一氣呵成,真的不容易呀!”對于此次公用系統搶修工作,該公司生技部經理、副總工程師關瑞中深有感觸。
  統籌協調當好“指揮員”
  下好先手棋,打好主動仗。順利并網發電的背后離不開該公司領導班子的統籌謀劃和周密部署。在接到氣源供應單位關于天然氣管道缺陷計劃性維修的通知后,該公司緊緊抓住機遇,精準分析研判,應勢而動,利用機組全部停運的窗口期,將公用系統搶修任務提上日程。
  該公司迅速成立公用系統搶修領導小組,優化完善搶修方案,科學安排施工組織,強調既要保證搶修施工過程中的安全,又必須保證機組恢復備用的及時性。同時,與電網調度中心及氣源供應單位保持緊密聯系溝通,適時調整搶修項目范圍及計劃工期,特別針對調壓站天然氣地埋管檢驗、循環水進口箱涵修復、高備變檢修重點項目設立3個工作小組,具體負責項目協調實施工作。
  團結一心凝聚“戰斗力”
  眾力并則萬鈞舉,人心齊則泰山移。順利并網發電的背后離不開晉江氣電人的決心和信心。該公司各部門和外委隊伍把清單上的每一項搶修任務都轉化為切實的行動。
  走在最前面的當屬該公司計經部。施工隊伍的確定和備品備件的采購是當務之急,該部門在嚴格執行公司招投標相關制度的前提下,第一時間啟動緊急招標流程,加班加點處理相關資料,通過深入現場實際確認工作量、加強資質審核選取就近資源、電話層層把關縮短審核流程等方法,以最快的時間完成10余項緊急招投標工作,做好人員和物料的保障工作。
  該公司設備管理部全員出動,當近60個搶修項目擺在眼前,各專業廢寢忘食奮戰在搶修一線——機務專業8個人連續三周無休,全程盯守,“啃”完了“地埋天然氣管道無損檢測及焊口修復工程”這塊“硬骨頭”;電氣專業人員克服低溫天氣給高空作業和高壓試驗工作帶來的影響,圓滿完成高備變搶修工作;熱控專業人員抓住本次公用系統搶修的契機,對化學、啟動鍋爐、調壓站等公用系統作了全面而細致的梳理排查、隱患治理和改進提升工作;綜合專業人員風塵仆仆緊跟1號機至4號機路面土方破除、開挖、回填等工作,惹了一身的“鄉土氣”……
  該公司發電部緊密跟蹤上游氣源管道檢修進度以便及時做好機組恢復備用計劃安排,積極對接各項搶修任務安全措施的執行、恢復以及設備的試運,提高標準要求,按照機組大修后整體啟動試驗清單中的項目進行系統恢復,共完成23大項千余小項的操作,確保各設備啟停開關可靠,保護聯鎖正常。
  履職盡責彰顯“真本領”
  雙肩如鐵,才能力扛千鈞。順利并網發電的背后是對晉江氣電人責任、能力的考驗。當千余個運行參數趨于穩定正常,標志著搶修工作順利通過檢驗,也彰顯了晉江氣電人過硬的本領。
  在談論起本次公用系統搶修工作時,他們這樣說:“我們機務班8個人加班加點花了5天的時間完成了天然氣管道的吹掃、打壓,用了整整600瓶氮氣,等工作結束,上下酸爽無比。”
  “電氣二次專業沒有外包隊伍協助,這次01號高備變保護屏升級改造,對我們來說是最重的一項任務。舊裝置拆解,新柜接線、校驗、測相量、傳動試驗等全靠我們8個人,花了整整6天的時間。”
  “由于公司地處海邊,空氣潮濕且鹽度大,01號高備變共箱封閉母線支撐金屬構件銹蝕程度較嚴重,存在很大的隱患。我們電氣一次專業4個人經過連續3周的奮戰,保質保量地完成金屬構件更換,心里感覺踏實多了!”
  “我們就從細處著手,重點對全廠公用系統熱控設備元件隱患做了全面的排查整改,大大提升了設備的健康水平。”
  12月16日18時,上游氣源供氣正常;21時,接到調度關于1號機17日4時并網的命令。此時是本次公用系統搶修工作的“最后一公里”,所有的焦點都集中在啟機操作上,尤其對于值長盧旺先來說,更是一個不尋常的夜班。
  “雖然我們已經做好了萬全的準備,提前完成了啟機前各個系統的準備工作,每一步操作也在仿真機上練得滾瓜爛熟,但真的接到了機組啟動的命令,腦子里的弦還是不由自主地緊繃著,當操作一步步順利完成,機組帶至穩定負荷280MW時,我心里的大石頭才算落了地。”盧旺先如釋重負地舒了一口氣。

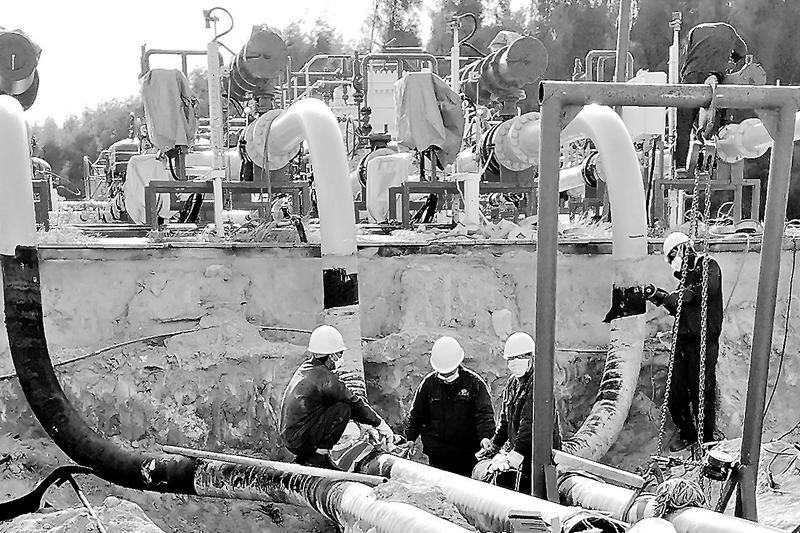

  (王素環攝影報道)圖為檢修人員正在進行天然氣地埋管道焊口環切工作。
