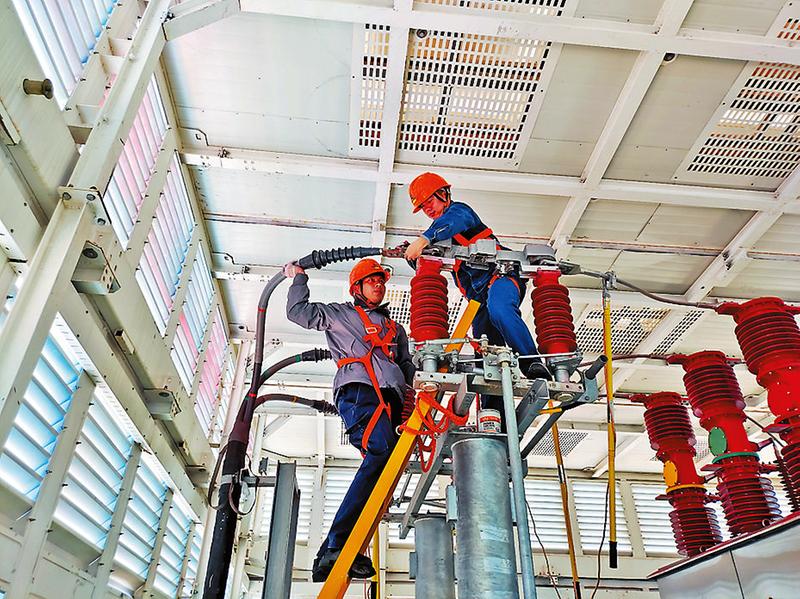

圖為檢修現場。 近日,三川風電公司維檢中心檢修班全體人員歷時11個小時,把握小風天低壓側放電缺陷處理,最大限度減少電量損失。
去年11月18日,該公司維檢中心在巡檢時發現后鄭風電場220kV#1主變低壓側管母存在輕微放電現象, 立即組織施工總包單位及管母廠家到現場勘查,同時加強設備狀態監測。通過協調溝通,設備廠家及時出具可行性解決方案,經過專家嚴密審核后,施工方案得以落地實施。去年12月29日,停電申請單成功上報福建省電力調度中心后,維檢中心立即成立檢修工作組織架構,全面落實現場責任,任命維檢中心負責人為總負責人,全面負責統籌協調管理工作,分別根據現場施工安全、疫情防控等,設置實施跟蹤負責人,另外單獨設立巡視監護負責人,負責巡視督查,及時提出整改意見建議。
當檢修現場交底完成后,全體檢修人員便開始了一天的檢修工作。負責電纜過渡段作業的檢修員陳帥良在高空中身系安全帶,配合拆卸零部件。他不間斷小心地變換著操作,擰開各個螺母對零部件進行檢查,細心打磨、清洗、涂抹導電膏,每個零部件的每個部位保養完成后,再將電纜過渡段重新組裝起來。在組裝完后,又對附近的瓷瓶進行仔細擦試,確保表面清潔。
另一邊,檢修員卓政輝則負責登陸段35kV電纜脫落整改。在距編號2-2海纜井口附近電纜溝內,有一處35kV海纜脫落無法重新上架,一時間施工班組束手無策。他及時提出了海纜支架延長一小段的建議,由于無法第一時間在現場找到物料,他又制作了簡易的延長桿和橡膠墊,并用繩子緊固,完成缺陷整改。
本次檢修工作時間緊、任務重,維檢中心提前謀劃,充分部署,在有限的時間內安全、高效地完成了任務。同時結合本次停電契機,根據設備責任制責任到人,完成#1電抗器電纜接頭溫度高、35kV開關艙間隔避雷器泄露電流超標、登陸段電纜溝電纜脫落三項消缺工作,為升壓站設備安全運行保駕護航。
(吳敏曾慶樹攝影報道)
