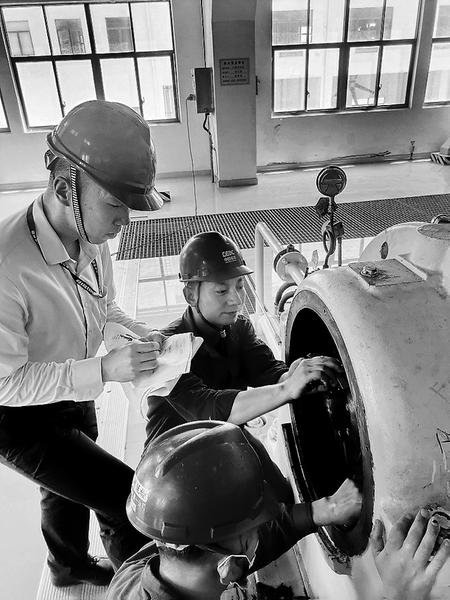

圖為#1汽機#3、#4軸承翻瓦檢修現場
為保障設備狀態良好、運行穩定,8月21至8月23日,晉南熱電公司設備部汽機專業充分利用外網供熱負荷低、#1機組停運的機會,對#3、#4軸瓦進行翻瓦檢查。
為了#1汽輪機翻瓦工作盡早開工,設備部汽機專業提前制定了檢修方案,對安全文明檢修施工等做出具體要求,并使用大功率工業風扇改變#1機周圍的環境溫度,使缸溫盡快降至150℃以下。
因本次檢修工藝要求較高,檢修質量直接影響著機組啟動后的安全穩定運行。為保證檢修的安全、質量和進度以及現場標準化的全面推進,汽機專業首先對各個環節中可能出現的人身傷害風險進行排查分析,制定相應防范措施,并提前布置施工隔離警戒帶,使檢修作業區和非檢修區全部隔離開。施工區域進行合理布局,各檢修開工點按照事先定制好的區域整齊有序擺放,大到軸承瓦蓋,小到螺栓螺母,全部都有自己的專屬區域。
時間緊、任務重,汽機專業經過精心組織、周密部署,合理安排檢修人員。隨著缸溫降至150℃,#3、#4瓦檢修工作的號角正式吹響。行車將汽輪機瓦蓋緩緩吊起,檢修人員嚴格按照檢修文件包步驟、標準及工藝要求,分工協作,緊盯作業現場,吊出軸承上蓋、測量瓦蓋緊力、軸瓦固定螺栓的檢查、瓦頂、瓦口間隙測量……高溫天氣加上汽機房內特有的悶熱,即便架上了通風風機,近40℃的環境仍令檢修人員仿佛置身于烤爐一般,身上的工作服和手套在被汗水浸濕和被高溫“烤”干之間反復切換。深夜,#1機組區域依舊燈火通明,行車緩緩運行,大錘揮舞著與敲擊扳手親密接觸,汽機點檢工程師拿著手電對著軸瓦檢查、測量出來的數據與標準值比對。為了保證在短時間內保質保量完成#1汽機#3、#4軸承翻瓦檢修工作,檢修人員依舊堅守在崗位上,一項項工作有條不紊地進行著……
